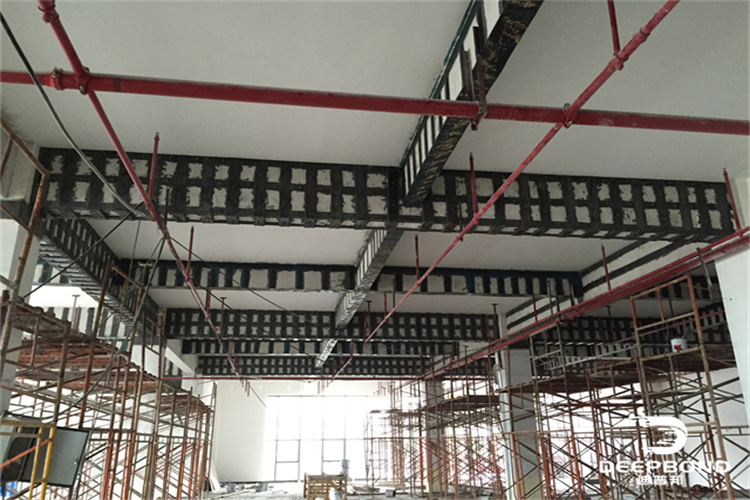

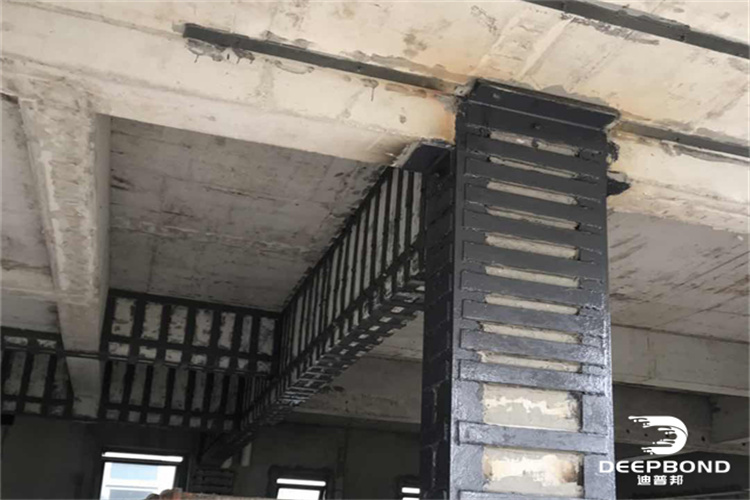

結構灌注膠常用于外粘型鋼加固及混凝土、石材及鋼板間的粘接錨固,也可用于各種建筑結構件的粘接。
1、準備工作
準備腳手架、灌漿設備、打磨設備、鉆孔設備、點膠設備等。,并做好澆筑和粘貼施工準備。
2、在鋼板上鉆孔
在鋼板上鉆膨脹螺栓孔和注膠孔。一般每平方米有6-7個固定螺栓孔,3-4個注膠孔。注膠孔的尺寸應與灌漿噴嘴相匹配,注膠孔的周邊應密封。
3、在混凝土的相應位置鉆孔
將鋼板靠近粘結面,在混凝土上相應位置鉆固定膨脹螺栓孔。混凝土中固定孔的位置也可以通過放樣來確定。
4、表面處理
鋼板與混凝土結合面的表面處理應仔細進行。鋼板應除銹并拋光,混凝土粘合表面應拋光或粗糙化。
5、固定鋼板
將鋼板掛在每個螺栓上,擰緊螺母。為了控制注膠層的厚度,可以在每個緊固螺栓孔周?chē)鷫|上一定厚度的墊片。
6、排氣孔留置
在灌漿表面周?chē)扛艏s0.5m插入一根軟管作為排氣管。排氣管應設置在鋼板周?chē)乃薪锹?。排氣管只需設置在傾斜或垂直的鋼板頂邊。
7、周邊密封
建議按膠比稱量調配密封膠,用抹刀將鋼板、膨脹螺栓、灌漿噴嘴周?chē)目p隙用密封膠密封。不允許密封松動。密封膠在25℃的操作時間約為60分鐘,所以每次點膠量可根據具體施工情況確定,避免不必要的浪費。密封一天(25℃)后,即可進行灌漿和粘貼。
8、配置
灌注膠的兩種組分在混合前應上下充分?jǐn)嚢琛8鶕?jù)預計的用膠量,按照推薦的拌膠比例準確稱取A組份和B組份,用拌膠機攪拌均勻,倒入灌漿容器中。
9、壓力灌膠
使用腳踏泵或其他灌漿工具從注射噴嘴的壓力注入膠水。注膠應從一端開始。當相鄰注膠嘴有膠流出時,關閉當前注膠嘴,移動到出膠的注膠嘴,繼續注膠。排氣管有膠水流出時,彎曲并扎緊。一邊注膠,一邊用橡膠錘敲擊鋼板,通過聲音判斷膠液的流量和膠液是否充滿。傾斜和垂直安裝的鋼板應從最低位置注入。最后一根排氣管要在保持注射壓力的情況下塞緊,防止膠層變空。
10、固化
注膠后的前幾個小時,檢查是否有膠流,防止脫膠。在室溫(25℃)下養護至少3天;固化溫度越低,固化時間越長。固化溫度低于5℃時,應采取紅外燈(或碘鎢燈)或低溫固化改性產品等加熱措施。
11、檢查
檢查鋼板周?chē)欠裼新┠z現象,觀察膠液的顏色和硬化程度,用小錘輕敲鋼板,檢查鋼板的有效粘接面積。錨固區的有效粘結面積不應小于90%,非錨固區的有效粘結面積不應小于70%。在未固結區域,可鉆注膠孔和排氣孔進行注射。
12、防腐處理
澆筑鋼板后,應按設計要求進行防腐處理。采用外砂漿保護層防腐時,為便于砂漿粘結,可在鋼板表面粘貼或外包一層鋼絲網,或涂刮膠后粘貼一層豆石。抹灰時最好涂一層混凝土界面劑。
